Een vierstappenmodel voor risicomanagement bij bestaande constructies

Bouwen in stedelijk gebied heeft onvermijdelijk invloed op omliggende gebouwen. Diepe bouwputten, heiwerkzaamheden, bemaling en tunnelbouw veroorzaken trillingen, grondverplaatsing en grondwaterveranderingen die de constructieve staat van belendende panden kunnen beïnvloeden. In Nederland—waar historisch metselwerk, kwetsbare houten paalfunderingen en moderne infrastructuur op slechts meters afstand van elkaar staan—is het beheersen van deze interactie een essentieel onderdeel van verantwoorde projectuitvoering.

Het goede nieuws is dat de Nederlandse bouwsector sterke methoden heeft ontwikkeld om deze risico’s te beheersen. Trillingsmonitoring, zettingsmetingen en grondwaterbeheer zijn goed ingeburgerde praktijken, ondersteund door volwassen richtlijnen zoals SBR-A, CUR 223 en de Observational Method in Eurocode 7.

De uitdaging ligt echter in het samenvoegen van deze individuele maatregelen tot een samenhangend, gestructureerd geheel. In veel projecten functioneren trillingsmonitoring en zettingsmetingen als afzonderlijke werkstromen. Het verband tussen wat de grond doet en wat het gebouw daadwerkelijk ervaart wordt niet altijd expliciet gemaakt. En de vraag wanneer er opgeschaald moet worden van standaardmonitoring naar een geavanceerdere constructieve beoordeling wordt vaak reactief beantwoord in plaats van vooraf gepland.

Om dit te adresseren hanteren wij een vierstappenmodel dat het volledige spectrum van gebouwbescherming ordent in een heldere hiërarchie—van strategische projectplanning tot real-time constructief inzicht.

  • Stap 1 — Vermijden  Pas het plan aan zodat bouwbelastingen het gevoelige gebouw nooit bereiken.
  • Stap 2 — Minimaliseren  Kies bouwmethoden die trillingen, grondverlies en grondwatereffecten beperken.
  • Stap 3 — Belasting monitoren  Meet trillingen, zetting en grondwater om te verifiëren dat grenswaarden worden gerespecteerd.
  • Stap 4 — Respons monitoren  Meet wat het gebouw zelf ervaart: rek, helling, scheurbeweging en stijfheidsveranderingen.

De logica is eenvoudig: elke stap vangt op wat de vorige stap niet volledig kon wegnemen. Als een gebouw niet vermeden kan worden, minimaliseer je de impact door de juiste bouwmethode te kiezen. Als de gekozen methode nog steeds restrisico met zich meebrengt, monitor je de externe belastingen. En als de belangen groot genoeg zijn—of de onzekerheid te groot—ga je één stap verder en monitor je de constructieve respons zelf. Elke laag voegt vertrouwen toe. Samen vormen ze een compleet risicomanagementsysteem.

Stap 1: Vermijden

Vermijden is de meest effectieve vorm van bescherming: als de bouwactiviteit het gebouw nooit bereikt, is er geen risico te beheersen. In de praktijk betekent dit slimme beslissingen nemen vroeg in het project—tijdens de haalbaarheidsstudie en het voorlopig ontwerp—wanneer de ruimtelijke inpassing nog flexibel is.

Vermijden kan vele vormen aannemen. Het tracé van een tunnel, leiding of bouwput kan bijvoorbeeld worden aangepast om buiten het invloedsgebied van kwetsbare gebouwen te blijven.

Het kernbegrip hier is het invloedsgebied—het gebied rondom de bouwplaats waarbinnen meetbare effecten worden verwacht. Dit gebied is geen vast getal; het hangt af van het type activiteit (trillingen, bemaling, ontgraving), de bodemgesteldheid en de kwetsbaarheid van de omliggende bebouwing. Het correct bepalen van dit gebied is het startpunt van elke beschermingsstrategie.

In de praktijk kent vermijden echter duidelijke grenzen. Nederland is een van de dichtstbebouwde landen van Europa. Stedelijke ruimte is schaars, projectplanningen zijn strak en infrastructuurnetwerken zijn nauw met elkaar verweven. Volledige vermijding is vaak niet haalbaar—en dát is precies waarom stappen 2 tot en met 4 bestaan.

Stap 2: Minimaliseren

Wanneer het gebouw niet vermeden kan worden, is de volgende stap het verminderen van de intensiteit van de bouwimpact aan de bron. Hier wordt de methodeselectie bepalend.

Neem funderingswerkzaamheden. Geheide palen veroorzaken hoge trillingen die schade aan bros metselwerk en zetting in los zand kunnen veroorzaken. Intrillen is sneller, maar kan aanzienlijke verdichting van de grond teweegbrengen. Door over te stappen op drukpalen—die nagenoeg trillingsvrij zijn—of schroefpalen verandert het risicoprofiel fundamenteel. Dezelfde logica geldt voor de bouwputconstructie: een stijve diepwand veroorzaakt aanzienlijk minder grondverplaatsing dan een flexibele damwand, en wanneer deze in een kleilaag wordt ingebed, fungeert hij ook als waterkerend scherm, waardoor de noodzaak voor regionale bemaling afneemt.

De methodeselectie wordt doorgaans geformaliseerd via een risicoanalyse trillingen die de brug vormt tussen deze stap en Stap 3. Op basis van voorspelde trillingsniveaus, bodemcondities en gebouwkwetsbaarheid bepaalt deze analyse of de gekozen methode acceptabel is en welke monitoring nodig zal zijn.

Maar methodeselectie alleen is zelden voldoende. Zelfs de stilste methoden elimineren niet elk mechanisme. Zetting kan veroorzaakt worden door grondwaterveranderingen, grondontspanning of andere effecten die losstaan van trillingsniveaus. En de daadwerkelijke gebouwrespons hangt af van factoren—zoals de bestaande staat, constructieve stijfheid en het funderingstype—die de methodekeuze niet kan beïnvloeden. Daarom moeten we nog steeds meten wat er werkelijk gebeurt.

Stap 3: Belasting monitoren

Dit is de monitoring die de meeste ingenieurs en aannemers kennen. Stap 3 meet de externe belastingen en omgevingsveranderingen die de bouwwerkzaamheden veroorzaken: hoeveel de grond trilt, hoeveel hij zet, en hoe ver het grondwater daalt.

Het Nederlandse kader hiervoor is goed ontwikkeld. Trillingen worden beoordeeld volgens de SBR-A, die frequentieafhankelijke grenswaarden per gebouwcategorie definieert. Zetting wordt gevolgd met zettingsboutjes, totaalstations en prisma’s. Grondwaterstanden worden gemonitord met peilbuizen. Elke parameter heeft signaal- en interventiewaarden, en het monitoringsplan definieert precies wat er gebeurt bij een overschrijding: monitoring intensiveren, de oorzaak onderzoeken, de bouwmethode aanpassen, of de werkzaamheden stilleggen.

Deze voorspellen–meten–bijsturen cyclus vormt het operationele hart van de Nederlandse gebouwbescherming. Je voorspelt de verwachte impact, je meet wat er daadwerkelijk gebeurt, en je past de bouwmethode aan als de werkelijkheid afwijkt van de voorspelling. Het is de praktische toepassing van de Observational Method, en het is verankerd in contracten, vergunningen en bouwveiligheidsprotocollen door heel Nederland.

Stap 3 is bewezen, gestandaardiseerd en effectief. Maar er zit een inherente beperking aan:

Stap 3 meet de belastingen die het gebouw bereiken — niet hoe het gebouw erop reageert.

Binnen de trillingsgrenswaarden blijven garandeert niet automatisch dat er geen schade optreedt—want schade hangt ook af van de staat van het gebouw, de stijfheid, het resonantiegedrag en de interactie met de ondergrond. Omgekeerd betekent een trillingsoverschrijding niet per definitie dat het gebouw in gevaar is. Stap 3 vertelt je over de oorzaak. Het vertelt je niet over het gevolg.

Voor de meeste projecten biedt Stap 3 voldoende beheersing. Maar wanneer gebouwen bijzonder kwetsbaar zijn, wanneer de gevolgen van schade groot zijn, of wanneer je met vertrouwen een beslissing moet nemen onder onzekerheid—dán voegt Stap 4 zijn waarde toe.

Stap 4: Respons monitoren

Stap 4 verschuift de vraag van “Welke belastingen bereiken het gebouw?” naar “Wat ervaart het gebouw zelf?” In plaats van externe belastingen te meten, instrumenteren wij het gebouw zelf en volgen we hoe het reageert—real-time, continu, en met het vermogen om bouweffecten te onderscheiden van normaal omgevingsgedrag.

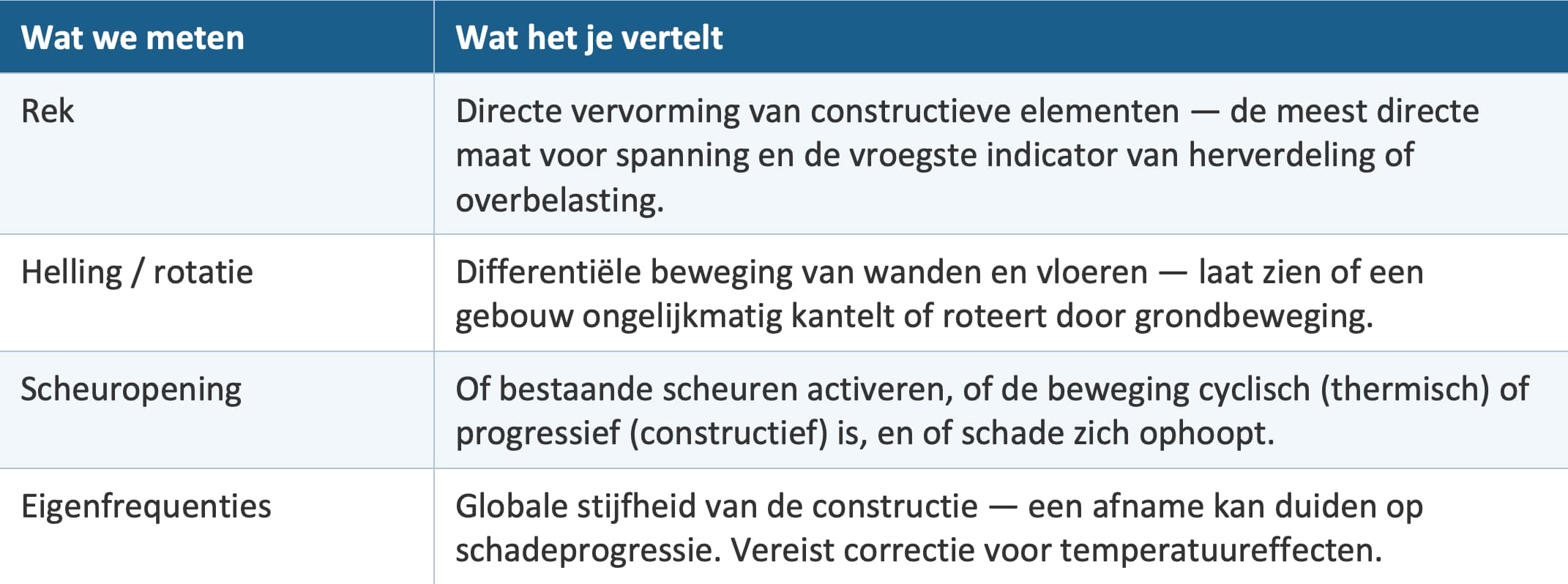

Dit omvat het meten van grootheden zoals:

Respons Monitoren

Een cruciaal aspect van Stap 4 is het vaststellen van een nulmeting vóór aanvang van de bouwwerkzaamheden. Elk gebouw beweegt: het zet uit en krimpt met de temperatuur, het reageert op wind, het wordt belast door dagelijks gebruik. Door dit normale gedrag eerst te begrijpen, wordt het mogelijk om bouweffecten te scheiden van omgevingsruis. Zonder deze nulmeting zijn valse alarmen onvermijdelijk en kunnen werkelijke veranderingen worden gemist.

Wanneer Stap 3 en Stap 4 worden gecombineerd, ontstaat een monitoringsysteem dat de vragen kan beantwoorden die er op de bouwplaats het meest toe doen: Wordt het gebouw daadwerkelijk beïnvloed? Is het effect constructief of cosmetisch? Is het veilig om door te gaan? Moeten we de methode aanpassen? Dit zijn de vragen die onnodige projectstops voorkomen en, minstens zo belangrijk, echte problemen signaleren vóór ze escaleren.

Wanneer is stap 4 nodig?

Stap 4 is niet bij elk project nodig. Het voegt de meeste waarde toe wanneer:

  • Het gebouw een hoge waarde of kwetsbaarheid heeft—cultureel erfgoed, monumenten, gebouwen met bekende constructieve zwakheden of bestaande schade.
  • De grond-constructie interactie complex is—slappe grond, wisselende grondwatercondities, diepe bouwputten dicht bij het gebouw, of meerdere gelijktijdige invloedsmechanismen.
  • Het project expliciet de Observational Method toepast, waarbij monitoring bedoeld is om vooraf gedefinieerde scenariowisselingen tijdens de uitvoering te activeren.
  • Belanghebbenden bewijs verlangen dat verder gaat dan standaard belastingsmonitoring—verzekeraars, asset owners of vergunningverleners die bewijs van constructieve veiligheid nodig hebben, niet alleen trillingscompliance.

Stap 4 vervangt Stap 3 niet—het maakt het compleet. Op basis van de projectkenmerken heb je nog steeds trillings- en zettingsdata nodig om de oorzaak te begrijpen. Stap 4 voegt het gevolg toe. Samen dichten ze het gat tussen wat de grond doet en wat het gebouw ervaart.

Het complete plaatje

Het vierstappenmodel gaat niet over het kiezen van de ene aanpak boven de andere. Het gaat over het toepassen van het juiste beschermingsniveau, voor de juiste situatie, in de juiste volgorde:

  • Kunnen we het gebouw vermijden? Zo ja, pas het tracé, de scope of het ontwerp aan.

  • Zo niet, wat is de minst belastende manier om te bouwen? Kies de methode die de blootstelling minimaliseert.

  • Hoe verifiëren we dat het veilig is? Monitor de externe belastingen met heldere grenswaarden en vooraf gedefinieerde acties.

  • Is het risico of de onzekerheid groot genoeg om verder te gaan? Monitor de constructieve respons om te begrijpen wat het gebouw daadwerkelijk ervaart.

De Nederlandse bouwsector heeft een sterke basis in Stappen 1 tot en met 3. Stap 4—constructieve responsmonitoring—is de volgende stap voorwaarts: het dichten van het gat tussen het meten van welke belasting het gebouw bereikt en het begrijpen van wat het gebouw ervaart. De technologie is volwassen. De methoden zijn bewezen. Het verschil wordt gemaakt door ze te integreren in een samenhangend systeem dat echte beslissingen ondersteunt op echte projecten.

Dat is wat wij doen bij Alcedo.
